在上次講到的選鈦廠擴能改造中,濕式溢流型球磨機的安裝也是非常棘手的問題,今天豫暉專家講述的就是濕式溢流式球磨機的安裝工藝流程及安裝技術要求。
濕式溢流型球磨機安裝工藝流程:

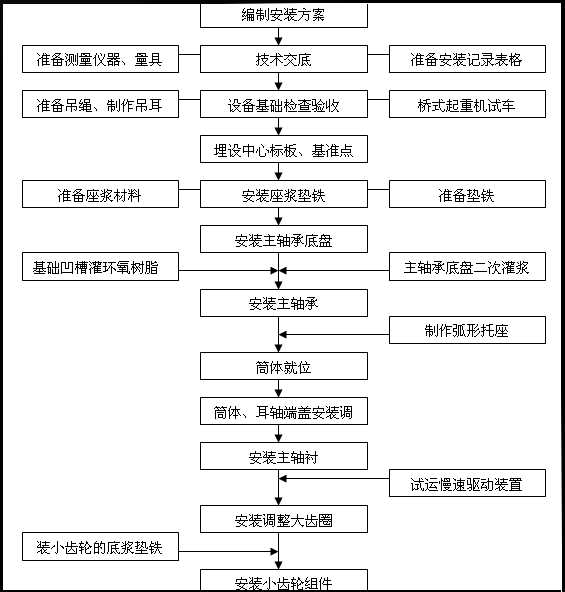

濕式溢流型球磨機安裝的工藝工藝流程如下圖所示。
濕式溢流型球磨機安裝技術要求:
轉筒:(1)轉筒較主要的兩端空心軸的橫向中心距:轉筒法蘭兩端應平行且法蘭自身應在同一平面上;轉筒縱向中心線與法蘭應相互垂直;偏差不超過0.2/1000。兩端空心軸與轉筒應同心,其中心線偏差不大于3MM。(2)筒體各部螺栓孔的大小、距離、數量進行一次較核,應與圖紙相符。
空心軸:(1)檢查空心軸面加工質量,軸頸部分工作表面粗糙度一般不低于1.6。不應有傷痕、銹跡,凹陷等缺陷。一般傷痕是局部的且深度不大于0.3MM。可采用加工處理。(2)空心軸荼部分的軸徑、橢圓度、錐度偏差不應大于0.05MM。
主軸承:(1)按轉動機械安裝通則規定進行基礎檢查、長線及配制墊鐵。(2)測量就位前后軸承座臺板橫向中心線應平行,對角線偏差不允許超過2MM。(3)在臺板上涂一層黃干油,將球面瓦吊入球面軸承座上,利用事先配制好的定位套管裝好,進行球面瓦就位找正。找正后應將兩側地腳螺栓先擰緊,中間墊鐵原則是中間臺板較相鄰位置略高些,同時取出臨時定位套管,用手推動球面瓦側前后左右四個方向極限位置,并做標記。(4)主軸瓦安裝好后,用拉鋼絲法復查兩個主軸承和軸瓦中心是否一致,并以烏金瓦底(較低點)表面檢查主軸瓦水平及標高。測量?jī)奢S瓦底面高低差不大于0.5MM,軸承本身縱向(瓦底)、橫向(瓦口)應保持水平。(5)兩軸承中間距離應滿足(筒體長度+膨脹值)總尺寸要求,其偏差不大于+2--+4MM。
大齒輪:(1)大齒輪在正式安裝前應進行試拼裝,要求接頭處密合,用0.05MM塞尺塞不進;接合面積不小于75%;定位銷與銷孔內壁有80%以上的接觸面,試裝合格后打上印記;解開放平以防變形。(2)注意必須對轉筒兩側用手動葫蘆拉緊,以防轉動,上部裝完以銷釘和試裝記號為準裝下半片大齒輪(也可轉動固定后仍上裝),大齒輪裝后正式擰緊法蘭螺栓,如發現個別孔錯位,應在其軸向、徑向晃度調正后鉸孔。(3)大齒輪與法蘭面應接觸良好,局部間隙不大于0.1MM。(4)大齒輪軸向、徑向晃度用百分表法測量。將大齒輪一周等分8份,軸承加潤滑油,盤動轉筒,每轉45度記錄一次,轉一周回到原點,其數值與前此點記錄一樣,既可以記錄此次記錄為準,算出大齒輪軸向、徑向晃度。徑向晃度不大于節圓直徑半數乖以0.25,軸向晃度不大于節圓直徑半數乖以0.35。一般按徑向不大于1.0MM、軸向不大于1.2--1.5MM控制。(5)對于主軸承裝有頂軸油泵的球磨機,應對油泵、油系統設備,尤其瓦與頂軸油管接管座、瓦體頂軸油槽應仔細檢查。油系統應做1.5倍水壓試驗。
球磨機的安裝是其進行作業的前提,球磨機設備的正確安裝可以為我們后來的工作省去不少麻煩,各個配件的排列安裝都是經過技術工作者深思熟慮的,安裝不到位必定會相應縮短濕式溢流型球磨機的工作壽命,請大家重視這一點,詳情咨詢河南豫暉球磨機設備網。
